水电站室内厂房拱形屋面施工计划

拱形屋面厂家 2021-04-05 21:14:32 工程案例 3832 ℃ 0 评论

本工程涉及四川省阿坝州马尔康市金川县二嘎里乡某水电站室内厂房拱形屋顶的施工,工作环境特殊,施工难度较大。

工程名称:某水电站室内厂房拱形屋顶工程

建设单位:隐藏

施工单位:江苏杰达钢结构工程有限公司

工程地点:四川省阿坝州马尔康市金川县二嘎里乡

施工时间:隐藏

工程面积:隐藏

本次施工的室内厂房拱形屋顶分为两栋建筑,一栋跨度为12米,另一栋跨度为18米。施工环境特殊,位于山洞内,无法使用吊车,增加了施工的复杂性和难度。

施工环境及挑战

发电站紧邻马路,瓦片的出板压型场地较为狭窄,必须合理安排设备停放位置,并且在压型过程中占用道路,施工协调工作较为复杂。

水电站室内厂房拱形屋面施工计划水电站拱形屋面施工现场

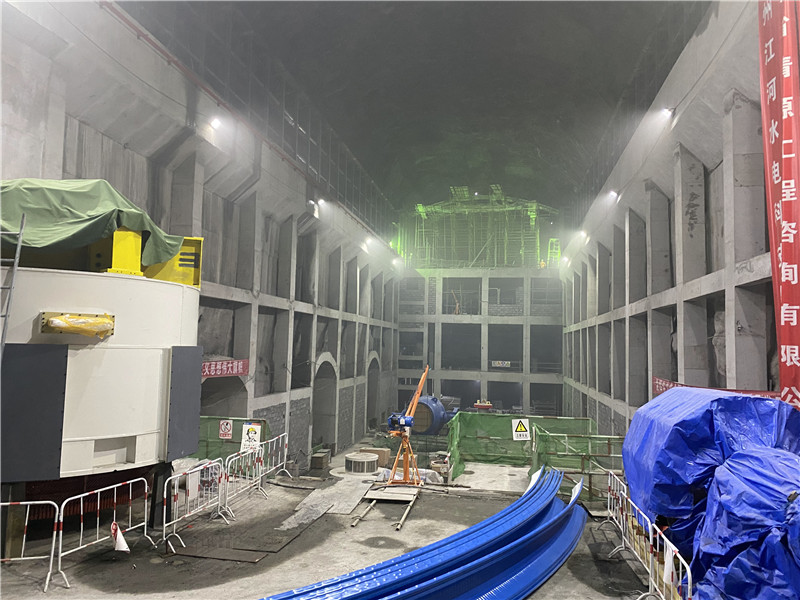

成型瓦片需抬运约200米进入发电站隧道,隧道宽度仅4米且有两处急弯,瓦片拱高3.6米,运输时必须根据隧道形态灵活调整。高海拔(2700米)环境下,运输全靠人工,内地工人呼吸困难,需雇佣当地工人协助搬运。

水电站室内厂房拱形屋面施工计划瓦片运输现场

室内操作空间受限,无法使用吊车,必须采用创新的吊装方式确保施工安全与效率。

水电站室内厂房拱形屋面施工计划室内施工环境

吊装施工方案

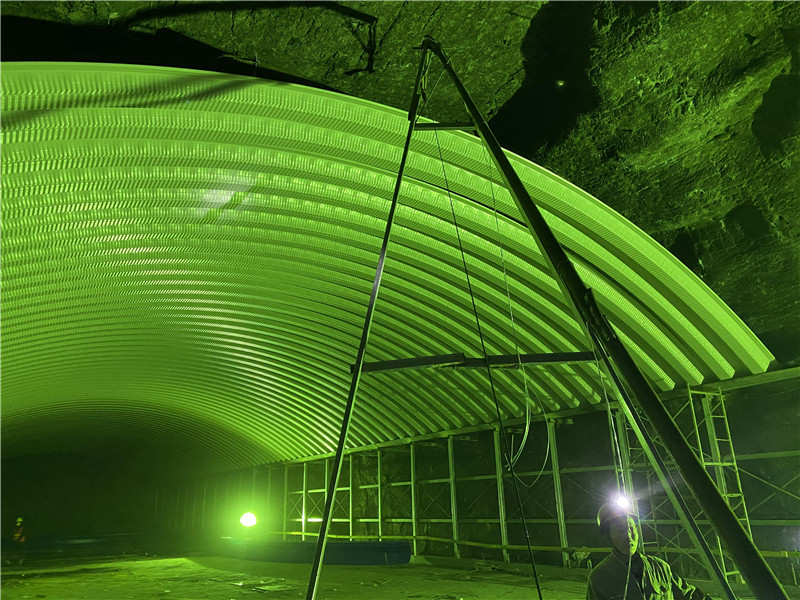

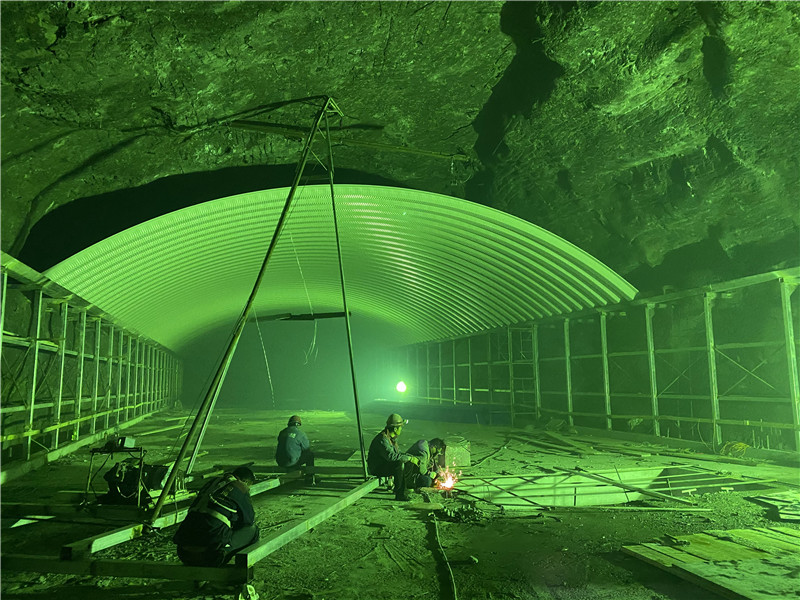

副厂房檐口高度约4.5米,屋顶拱高后约7米,计划现场制作一台可移动卷扬机,用于瓦片吊装,提升施工便捷性。

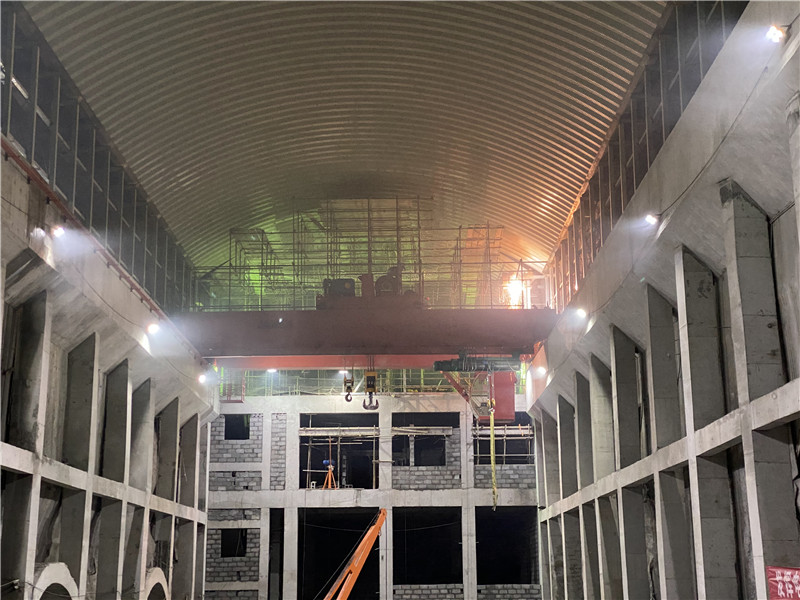

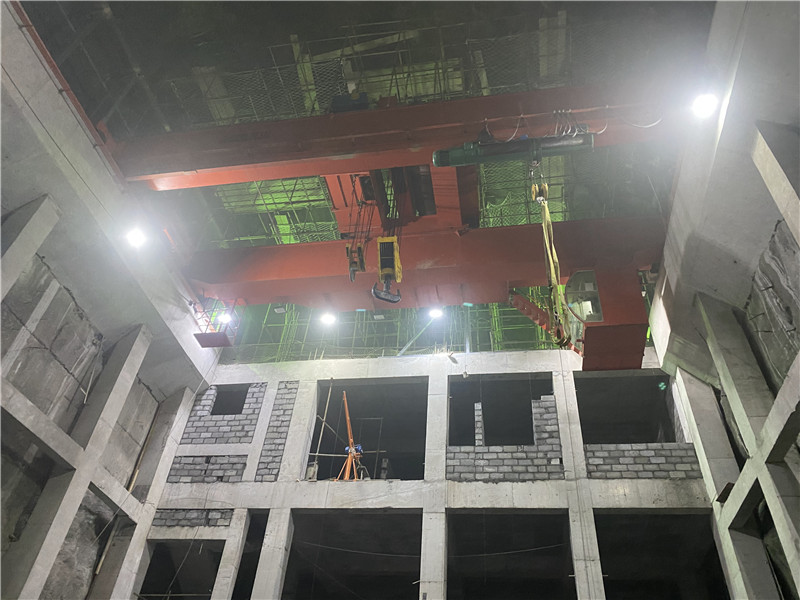

主变室檐口高度约25米,屋顶拱高近30米,空间有限。厂房顶部设置锚杆作为卷扬机吊点,现有行车上方搭设脚手架,脚手架高度与檐口齐平,按瓦片弧度搭建。卷扬机将瓦片吊至脚手架,脚手架移动到安装位置后由人工完成瓦片安装。副厂房位置行车无法进入,采用满铺脚手架并以人工搬运完成施工。

水电站室内厂房拱形屋面施工计划卷扬机辅助吊装

由于室内光线昏暗,且施工作业高度远超一般拱形屋顶檐口高度,安全措施尤为重要。所有进入洞室人员需佩戴安全帽,高空作业人员必须系好安全绳,确保施工安全。

水电站室内厂房拱形屋面施工计划高空作业安全防护
